工程二标段完成通气节点目标。
东南网7月1日讯(本网记者 卢金福)近日,当洁白的蒸汽伴随着朝阳升腾在城镇上空,华能长乐北区集中供热改造工程二标段DN800主干管稳稳嵌入长乐城区腹地。继一标段翻山越岭后,由中建三局三公司承建的二标段工程项目建设重心挺进人口稠密、管网交错的村镇核心区,该项目是福建省内最长的供热管道工程,翻越山峰高差达500米,沿线涉及6个乡镇30多个村庄,穿越农田、山林、道路等复杂地况,施工组织与物料运输难度陡增。
“二标段就是与时间、天气和复杂社会因素赛跑。”华能供热二标段项目经理洪德强介绍说,“村镇段道路施工,地下管线密如蛛网,交通疏解压力巨大,沿线商铺、居民协调任务繁重;农田山林段施工,环境制约,气候无常,征地协调众口难调。”
面对挑战,中建三局三公司华能供热二标段项目部吹响冲锋号角,前移指挥重心、下沉施工力量,以“供热工程攻坚”党员突击队与青年突击队为先锋,全体项目管理人员自春节后便扎根施工一线,与工人并肩作战、交流经验,办公桌就设在管沟旁。项目同步建立“日清日结”问题销项机制,坚持每日召开现场协调会,打通管线迁改、交通导行、征地协调等一道道堵点,确保工程各环节高效衔接、有序推进。

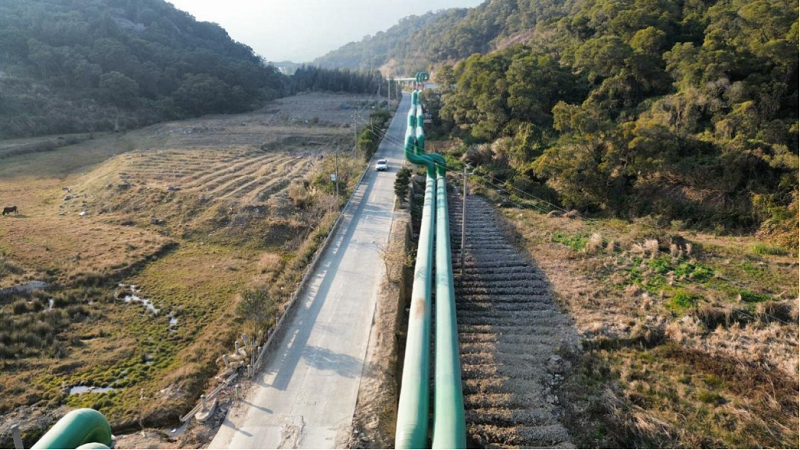

供热管道工程项目。
据介绍,项目强化勘察与规划,动态优化人机物料调配方案,组织施工力量昼夜兼程。短短三个月,二标段连续刷新纪录,月均管道安装突破3000米,跑出项目“加速度”。在车水马龙的星光路下方,每一次管沟开挖都如履薄冰。项目团队引入地下物探定位既有管线,辅以硬质围挡、实时监测和专人疏导,确保施工“零事故”。
近期关键节点,捷报频传。6月24日12时,华能二标段DN800低压主干线正式启动严苛的水压试验。6月27日23时48分,水压试验一次成功!焊口无一渗漏,管道强度与严密性完美达标。
随后团队马不停蹄转入管道吹扫、暖管等供汽前关键工序。6月29日17时,洁白的蒸汽在金峰镇凤洋村干线喷涌而出,升腾而起,标志着华能二标段成功完成通气节点,一次合格。随后,低压管道接入厚东、华良两家印染厂并运行合格,工程成功通气。
据介绍,项目建成后预计年均可节约标煤36.7万吨,减排二氧化碳34.2万吨,不仅为传统印染业注入绿色动能,更将腾出宝贵环境容量,为长乐北区新产业崛起铺就低碳之路。
