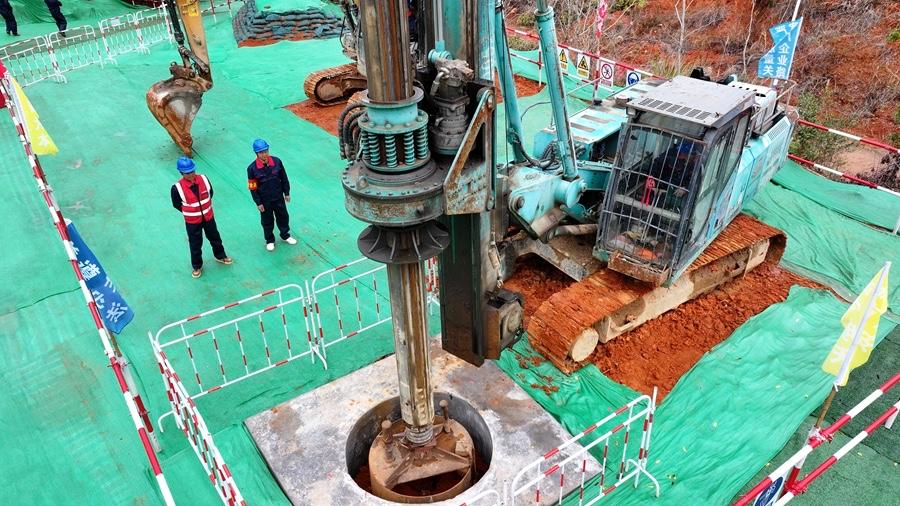

施工人员进行开工前准备
东南网3月10日讯(本网记者 陈楠 通讯员 严志辉 连沁怡文/图)记者获悉,闽赣背靠背联网(福建侧)工程L032基础首基开工启动仪式今日在龙岩市长汀县举行。
据介绍,该工程是国家发展改革委核准批复的跨区域电力互济重点工程。福建侧工程起自在建龙岩长汀500千伏汀州变电站,止于闽赣省界岭背山南,路径全长约99公里,新建铁塔239基,预计2027年建成投运。工程建成后将拓展错峰调峰空间,有效提升闽赣两省防灾救灾互济和电力安全保障能力,可增加300万千瓦双向省间送电能力,有力保障两省人民群众用电需求,服务革命老区高质量发展。
为确保工程高效推进,国网福建省电力有限公司在严格落实国家环保要求的同时,高标准推进施工准备。在可研阶段,该公司坚持“生态优先、绿色发展”,联合水利部门等多方单位持续优化路径,将福建段原设计穿越生态红线长度由2×17.75公里(35.5公里)压降至2×8.55公里(17.1公里),穿越比例从36.3%降至16.3%;在塔位复勘环节,该公司第一时间组建4个专项复勘小组,通过“无人机+人工”方式核查塔位地质条件、植被覆盖、生态红线等情况,仅用15天完成全部239基塔位实地复勘,为后续施工部署提供有力支撑。

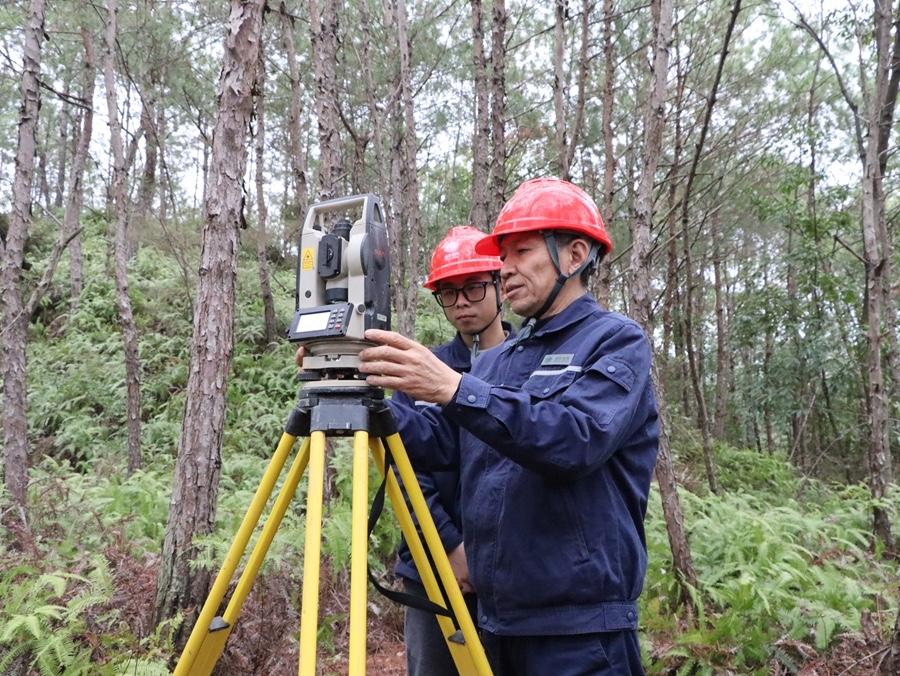

施工人员对闽赣背靠背联网(福建侧)工程进行现场复勘
此外,龙岩市森林覆盖率达75%以上,鉴于工程38基塔位涉及生态红线,做好生态保护工作已成为该工程建设的重要任务。该公司深入践行“绿水青山就是金山银山”理念,将生态保护贯穿工程建设全过程,大力推行绿色施工。基础施工环节,计划对100基以上塔位采用无人机运输砂石料、水泥等物料;组塔施工环节,计划对20基铁塔采用500公斤级无人机吊运塔材,开辟“空中绿色通道”,实现“点对点”精准投送,无需开辟临时便道、砍伐植被,最大限度减少对林区生态的影响。
该公司相关负责人介绍,将严格落实水土保持措施,计划对50基以上铁塔采用索道运输,有效破解雨季运输难题,并全面应用自主研发的基建绿色化植被修复技术。该技术可在缺乏表土甚至石质化区域实现植被覆盖,覆盖度达90%以上,显著缩短植被生长周期,推动电网建设与生态保护协同发展。
记者了解到,为全方位保障工程安全、进度与质量,该公司倒排工期,科学制定施工计划,在基础、立塔、架线三大工序投入近50个班组、800余人,实现工序无缝衔接,为闽赣两省电网互联互通、电力互济奠定坚实基础。
