福建闽侯(茂田)500千伏变电站新建工程进入调试高峰期
2026-04-17 20:53 来源:福建省送变电工程有限公司 责任编辑:周冬

“现在准备进行开关传动试验,合闸指令执行,分闸指令执行。”“现场开关合闸、分闸均正确动作!”4月16日,在福建闽侯(茂田)500千伏变电站新建工程现场,各项调试工作有条不紊推进。福建省送变电工程有限公司调试人员默契配合,检验了开关分合闸逻辑、防跳回路、压力闭锁等关键功能,确保设备动作精准无误,各类运行数据实时同步传输至后台监控屏幕。

福建闽侯(茂田)500千伏变电站新建工程是福建省2026年迎峰度夏重点工程,本期建设1000兆伏安主变压器1台、500千伏出线数4回、220千伏出线数8回。目前变电站电气一、二次主设备安装已全部完成,全面进入调试、试验及验收高峰期。

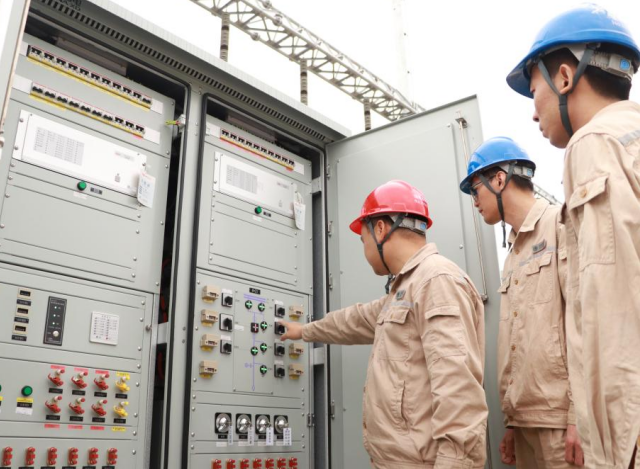

福建省送变电工程有限公司作业人员正在进行户外汇控柜检查

调试工作是变电站投运前的最后一道关卡,覆盖一次设备试验、二次保护装置校验、回路绝缘性能检测、通信信号联调等关键环节,包含高压试验、继电保护、数据通信等多个专业领域,各项试验的质量直接关系到电网设备运行安全与供电可靠性。为确保工程高质量投运,福建送变电公司统筹调配骨干技术力量,完善各子项目专项调试方案,细化作业流程,多个小组协同作业、连续奋战。现场人员按照标准化验收流程逐项把关,反复排查各类安全隐患,同时建立“问题即时排查、快速处置”机制,将发现问题当日闭环,全力保障调试工作高效有序、稳步推进。

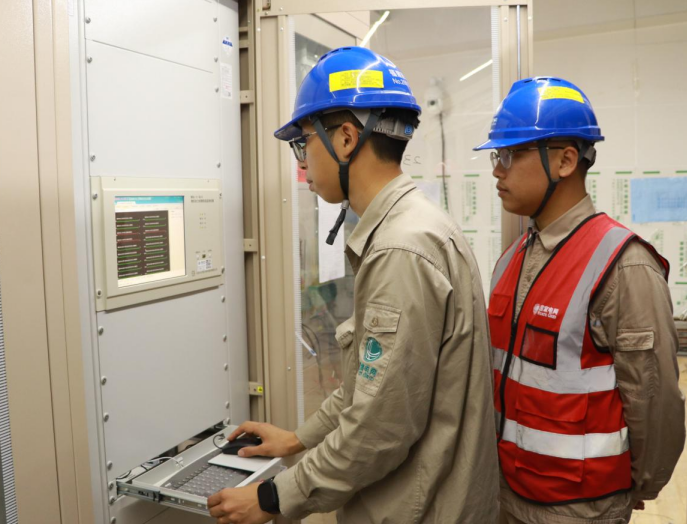

福建省送变电工程有限公司作业人员正在查看故障录波装置显示信息

“自进入调试阶段以来,全体参建人员坚守岗位、攻坚克难,严格落实安全生产,以精益求精的工匠精神筑牢工程质量关,确保调试工作每一步都经得起检验。”调试现场负责人余涛说。作业期间,调试团队在智能终端出口校验环节发现告警信号异常。经验丰富的调试人员沉着应对、冷静研判,第一时间展开图纸分析,随后进行光口功率测试、尾纤通断排查等一系列检测工作,抽丝剥茧层层梳理,精准定位缺陷根源,高效完成了问题处置。现场人员始终秉持高要求、严标准、零容忍的工作态度,严谨细致落实各项调试工作,用实际行动诠释了专业坚守与使命担当。

据悉,福建闽侯(茂田)500千伏变电站新建工程预计6月竣工投运,工程建成后将满足福州西部电网负荷发展需要,提高电网供电可靠性,促进区域经济和社会发展,助力提升迎峰度夏电力供应保障能力。(严志辉)
